鏖战春夏多重考验 精工筑造精品景观——园林公司顺利完成泰和上筑·东园市政公园景观提升项目
发布时间:2026-07-20
为提升泰和上筑·东园项目周边景观环境与人居品质,集团园林公司对张面河(宝通东街——杏林街)西岸及宝通街北侧市政绿化带整体提升改造工程进行施工,通过景观提质、功能完善,助力区域人居环境升级。

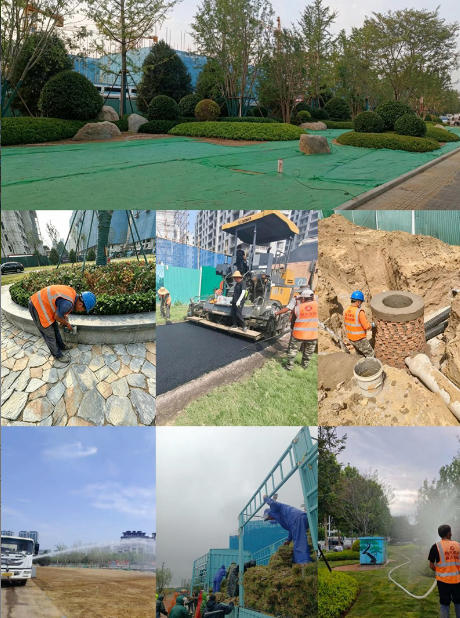

本项目景观施工面积约2.1万平方米,主要施工内容包括原有苗木迁移、土石方造型、新增苗木栽植及养护、雨污管网敷设、景观水电施工、广场硬质铺装、园路沥青摊铺等,兼具景观效果与市政实用功能。
项目工期紧凑、节点明确,2026年4月4日启动围挡搭设、正式进场施工;5月30日完成大面施工,整体景观效果成型;6月30日全面完成收尾工作,项目达到对外开放条件。
项目施工期间多重不利因素叠加,施工推进难度极大。进场初期因上级安全专项巡察全域封场,停工4天,有效工期被压缩;5月汛期降雨频繁,场地长期泥泞积水,严重制约土方造型、管网预埋等基础工序;5至6月持续高温,极端最高温达37℃,不仅限制户外作业,还极易造成苗木脱水枯萎,给项目保质保量按期推进带来严峻考验。
施工过程中,甲方管理人员与园林设计专员全程驻场跟进,紧盯施工各环节,现场快速协调解决图纸优化、交叉作业、工序衔接等各类问题,主动疏通施工堵点,全力抢抓施工进度,为项目平稳推进提供坚实保障。
面对诸多施工难题,园林公司成立专项攻坚小组,实行领导带班驻场、管理人员全天在岗制度,精准破解施工难点。公司统筹调配施工班组、大型机械、苗木建材等各类资源,足额垫付专项资金,保障用工、采购、机械租赁等各项施工需求,全方位保障项目高效推进。
针对雨季、高温恶劣天气,项目科学调整作业时段,坚持“早开工晚收工”、“小雨不歇”原则。提前疏通排水沟槽,雨后及时清淤晒场恢复施工,同步为新植苗木搭设遮阴棚、定时补水养护,守住施工质量与苗木成活底线。停工期间坚持“停工不停备、蓄力抢工期”,有序开展技术交底、材料预制、现场整改等前置工作,复工后多班组穿插流水作业,全力追回滞后工期。同时严格落实全过程三检制度,严控隐蔽工程、铺装、栽植等关键工序,精细打磨工程品质。
目前项目已全新呈现,自然起伏的绿化组团、整洁大气的休闲广场、完善的雨污水电配套、顺滑规整的沥青园路相辅相成,形成层次丰富、功能齐全的精品景观空间。
本项目景观施工面积约2.1万平方米,主要施工内容包括原有苗木迁移、土石方造型、新增苗木栽植及养护、雨污管网敷设、景观水电施工、广场硬质铺装、园路沥青摊铺等,兼具景观效果与市政实用功能。
项目工期紧凑、节点明确,2026年4月4日启动围挡搭设、正式进场施工;5月30日完成大面施工,整体景观效果成型;6月30日全面完成收尾工作,项目达到对外开放条件。
项目施工期间多重不利因素叠加,施工推进难度极大。进场初期因上级安全专项巡察全域封场,停工4天,有效工期被压缩;5月汛期降雨频繁,场地长期泥泞积水,严重制约土方造型、管网预埋等基础工序;5至6月持续高温,极端最高温达37℃,不仅限制户外作业,还极易造成苗木脱水枯萎,给项目保质保量按期推进带来严峻考验。
施工过程中,甲方管理人员与园林设计专员全程驻场跟进,紧盯施工各环节,现场快速协调解决图纸优化、交叉作业、工序衔接等各类问题,主动疏通施工堵点,全力抢抓施工进度,为项目平稳推进提供坚实保障。
面对诸多施工难题,园林公司成立专项攻坚小组,实行领导带班驻场、管理人员全天在岗制度,精准破解施工难点。公司统筹调配施工班组、大型机械、苗木建材等各类资源,足额垫付专项资金,保障用工、采购、机械租赁等各项施工需求,全方位保障项目高效推进。
针对雨季、高温恶劣天气,项目科学调整作业时段,坚持“早开工晚收工”、“小雨不歇”原则。提前疏通排水沟槽,雨后及时清淤晒场恢复施工,同步为新植苗木搭设遮阴棚、定时补水养护,守住施工质量与苗木成活底线。停工期间坚持“停工不停备、蓄力抢工期”,有序开展技术交底、材料预制、现场整改等前置工作,复工后多班组穿插流水作业,全力追回滞后工期。同时严格落实全过程三检制度,严控隐蔽工程、铺装、栽植等关键工序,精细打磨工程品质。
目前项目已全新呈现,自然起伏的绿化组团、整洁大气的休闲广场、完善的雨污水电配套、顺滑规整的沥青园路相辅相成,形成层次丰富、功能齐全的精品景观空间。
下一步,园林公司将扎实做好项目后期养护管理,持续巩固景观建设成果。同时总结本次攻坚施工经验,锤炼队伍应急攻坚与统筹施工能力,持续打造优质精品景观工程,以精工实干助力集团高质量发展。
